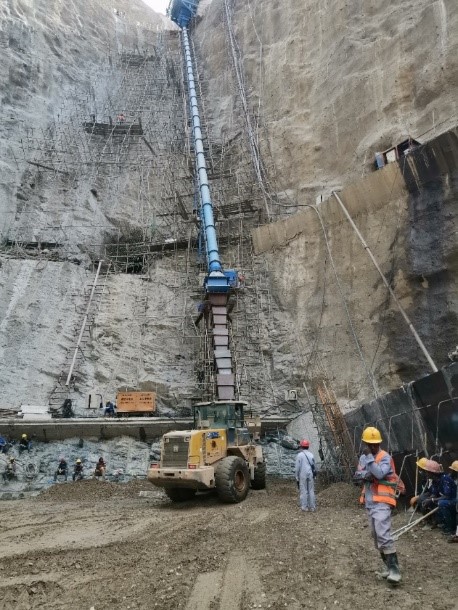

刚果(金)布桑加水电站大坝工程左岸满管溜槽投入试运行

发表时间:2020-06-26 15:35来源:中国水利水电一局有限公司

信息来源:国际公司

作者:何双

摄影:孙玉明

中国水利水电第一工程局有限公司


刚果(金)布桑加水电站大坝工程左岸满管溜槽投入试运行


当地时间6月11日,刚果(金)布桑加水电站大坝工程左岸满管溜槽调试完成,碾压混凝土顺利下料,标志着大坝左岸满管溜槽正式安装完成投入试运行。


布桑加水电站大坝为碾压混凝土双曲拱坝,坝顶高程885米,坝基高程745.5米。根据大坝混凝土浇筑施工规划,大坝左右岸各布置一条满管溜槽,大坝高程806~885米采用满管溜槽垂直运输入仓的方式浇筑,计划溜槽输送混凝土方量约28万立方米。


刚果(金)布桑加水电站大坝工程左岸满管溜槽投入试运行

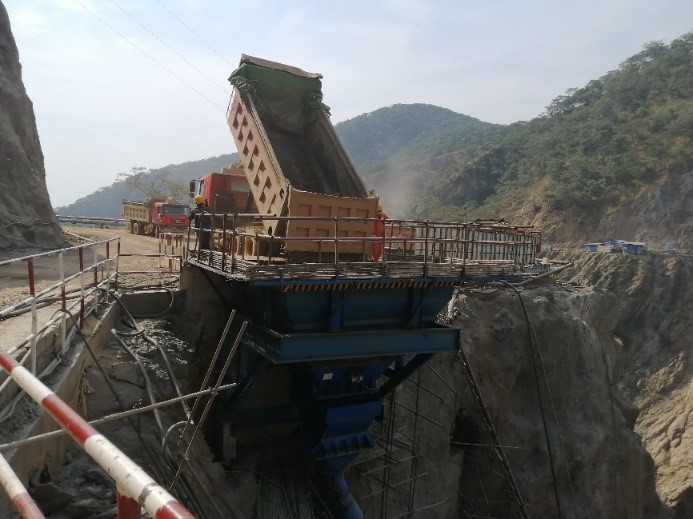

大坝左岸满管溜槽安装共计历时约60天,满管长度约为90米。满管溜槽进料斗布置在左岸高程885米坝肩槽下游观礼平台侧,容量约20立方米,斗架基础采用混凝土浇筑而成。溜管直径60厘米,沿坡面布置,与水平面夹角58度,采用钢桁架支撑,自上而下进行安装。单条满管溜槽输送能力达每小时240立方米,能够满足大坝碾压混凝土浇筑强度要求。


本工程满管溜槽高差大、长度大、倾角大,使用传统满管溜槽不易保证混凝土输送质量。


刚果(金)布桑加水电站大坝工程左岸满管溜槽投入试运行


为减少混凝土在输送过程中骨料分离现象,项目部领导及相关技术人员多次进行技术讨论及现场勘察,不断优化施工方案,在传统满管溜槽的基础上进行了创新,设计过程中在料斗出口加设一套液压弧门装置进行放料控制,混凝土在下落过程中溜槽下端弧门封闭,由于空气阻力,大大减少了混凝土骨料分离,从而确保了混凝土输送质量。


在试运行期间,项目部将持续做好满管溜槽的消缺工作,保证后续使用安全运行。现场试运行期间,仅在开始卸料时发现少量骨料分离现象,连续放料后恢复正常,混凝土经过碾压后,压实度检测结果满足技术要求,效果较好。


左岸满管溜槽顺利投入试运行,将为右岸满管溜槽安装积累宝贵经验及技术支持。目前,右岸满管溜槽上部结构施工已完成,下一步将开展满管溜槽管身的安装,预计在7月份投入使用,届时,左右岸满管溜槽“双管齐下”,将为大坝混凝土的浇筑提供强有力的保障。

免责声明

1、凡本网注明“来源:砼牛网(hunningtu.com)”的所有文字、图片和音视频稿件,版权均为“来源:砼牛网(hunningtu.com)”独家所有,任何媒体、网站或个人在转载使用时必须注明来源“来源:砼牛网(hunningtu.com)”。违反者本网将依法追究责任。


2、本网转载并注明其他来源的稿件,是本着为读者传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。其他媒体、网站或个人从本网转载使用时,必须保留本网注明的稿件来源,禁止擅自篡改稿件来源,并自负版权等法律责任。违反者本网也将依法追究责任。


3、如本网转载稿涉及版权等问题,请作者来电或来函联系(电话:17603012040,邮箱:1964998204@qq.com)。

最新资讯
2024年3月25日,中铁五局上海南汇支线项目新汇制梁场首榀箱梁成功浇筑混凝土,标志着上海市市域铁路最大制梁场正式进入箱梁预制生产阶段。上海南汇支线项目承担着全线535榀箱梁预制、架设及桥面系施工任务。此次浇筑的首榀箱梁为双线32m曲线梁,长32.6米、宽10.8米、高2米,设计使用混凝土约215.3方。
2024-03-29
2024年3月24日上午,历经29个小时连续作业,由中铁八局三公司承建的贵阳市太金线道路工程项目南明段一期1标段太慈桥高架桥14-17号墩预应力混凝土现浇梁顺利浇筑完成,至此该桥预应力混凝土梁已全部浇筑完成。该联梁宽24.7米,长90米,分为3跨进行浇筑,混凝土用量达1700立方米,采用支架现浇法施工,属于大体积混凝土浇筑。
2024-03-29
2024年3月22日,中建新材陕西销服小组助力西安市泾河新城智谷科创园(二期)EPC工程总承包项目T2筏板浇筑。浇筑混凝土方量8165方,较计划时间提前11个小时完成,全程无堵管、无投诉。智谷项目是陕西省重点工程,位于西咸新区泾河新城泾河湾院士科创谷核心区域,是集商业、办公、酒店于一体的大型综合体,项目建成后能为入驻企业提供科技研发、商务办公、生活社交、品牌展示、交流合作及政策申报等服务。
2024-03-29
近日(信息发布时间:2024年3月25日),和襄高速公路全线最高墩——西淠河3号大桥3号主墩顺利浇筑混凝土。西淠河3号大桥3号主墩高72.89米,桥址处地貌单元属于大别山中低山区,微地貌为侵蚀高起伏山,河宽约60米,水深约2.5米。和襄高速项目建成后,将促进南京都市圈、合肥都市圈和武汉都市圈的交通联系,强化合肥、六安与关中平原城市群的互联互通。
2024-03-29
2024年3月23日,由中国铁建大桥局施工的西延铁路西安联络线项目港务制梁场全线首榀预制箱梁混凝土浇筑完成,西延铁路西安联络线项目港务制梁场总占地总面积约176亩,该梁场承担着全线范围内的425孔箱梁的制运架设任务。梁场内设置了制梁台座9个,双层存梁台座43个,单线存梁台座51个,最大存梁能力达到了188孔。按照计划,银武连接线特大桥(跨大西郑西客专段)预计2024年5月进行箱梁架设。
2024-03-29
